El ENRE falló a favor de Vicuña en la disputa por la línea eléctrica

El organismo nacional emitió una resolución favorable al proyecto minero, otorgó el acceso a la capacidad de transporte eléctrico para abastecer la primera fase de Josemaría
Diario MóvilDiario Móvil

8a9706c1-adca-45e6-bd1d-26456dc65801

El Ente Nacional Regulador de la Electricidad (ENRE) resolvió autorizar a la empresa Vicuña Argentina S.A. el acceso a la capacidad de transporte existente para abastecer con energía eléctrica al proyecto Josemaría, en su primera etapa de desarrollo. La decisión también rechaza las oposiciones presentadas durante la audiencia pública realizada el 3 de junio.

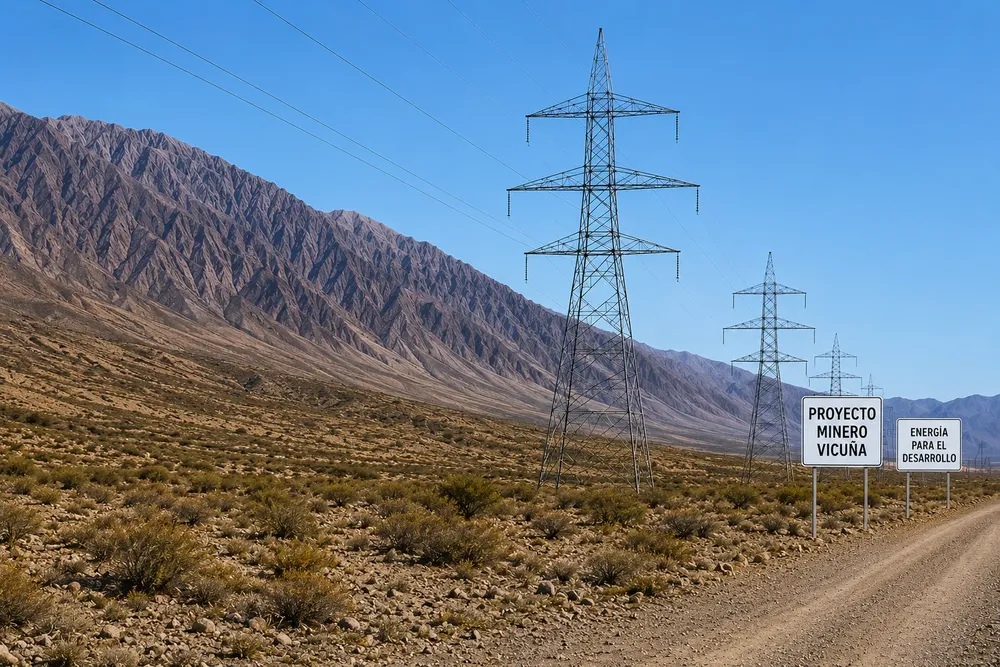

La resolución, firmada este lunes por el Jefe de Área de la Unidad de Servicios Jurídicos del ENRE y que se espera sea publicada este miércoles en el Boletín Oficial de la Nación, concede el acceso a una demanda de 260 megavatios (MW)para el complejo minero, que se conectará a la futura Estación Transformadora Chaparro, en barras de 220 kV.

Además, el organismo nacional otorgó el Certificado de Conveniencia y Necesidad Pública (CCyNP) para la ampliación del sistema de transporte de energía eléctrica solicitada por Transener S.A. a requerimiento de Vicuña Argentina S.A.

La resolución también habilita la ejecución de un conjunto de obras de infraestructura eléctrica necesarias para abastecer al proyecto, entre ellas la adecuación de la Estación Transformadora Nueva San Juan, la construcción de la playa de 500 kV de la Estación Transformadora Rodeo, la reconexión de la línea Nueva San Juan-Rodeo, la construcción de una nueva línea de alta tensión de 167 kilómetros entre Rodeo y Chaparro y la construcción de la nueva Estación Transformadora Chaparro, equipada con tecnología GIS y nuevos bancos de transformación.

Otro de los puntos incluidos en el dictamen establece que Vicuña tendrá prioridad de uso frente a terceros sobre el 90% de la capacidad de transporte remanente de la línea Nueva San Juan-Rodeo y también sobre el 90% de la capacidad disponible de la futura línea de 500 kV entre Rodeo y Chaparro, destinada al abastecimiento del proyecto minero.

La prioridad de uso otorgada por el ENRE tendrá una vigencia de 25 años, plazo que corresponde a la vida útil estimada del proyecto de demanda asociado, contados desde la habilitación comercial de las obras.

Durante la audiencia pública realizada el 3 de junio habían manifestado su oposición el Ente Provincial Regulador de la Electricidad (EPRE), empresas mineras con operaciones en San Juan, los municipios de Jáchal e Iglesia y representantes de la provincia de La Rioja. Entre los planteos presentados figuraban objeciones al otorgamiento de prioridad de uso sobre la línea eléctrica y cuestionamientos vinculados al acceso futuro de otros usuarios a esa infraestructura.

Con la resolución del ENRE, el proyecto Vicuña obtiene la autorización nacional para avanzar con el esquema de suministro eléctrico previsto para la primera etapa de Josemaría.
